Jaké papíry potřebuje vaše fotovoltaika?

Jaké papíry potřebuje vaše fotovoltaika?
Přehled povolení podle výkonu + nové povinnosti od 1. 7. 2025
Plánujete vlastní solární elektrárnu? Než se pustíte do realizace, je dobré vědět, jaké legislativní požadavky vás čekají – a hlavně jak se liší podle výkonu fotovoltaiky. V ARPEGU vám se vším rádi pomůžeme, ale tady je stručný přehled, co kdy musíte řešit.
-
Vždy začněte u distributora
Každý projekt začíná žádostí o Smlouvu o připojení (SoP) k příslušnému distributorovi (např. ČEZ Distribuce, EG.D, PREdistribuce). Distributor posoudí, zda je v síti dostatek kapacity pro připojení vaší FVE. Může se stát, že:
- dostanete povolení na nižší výkon, než jste plánovali,
- dostanete souhlas jen pro FVE bez přetoků – pak je vhodné zapojit baterii nebo chytré řízení výroby a spotřeby (EMS).
Na odpověď má distributor 30 dní, výjimečně může lhůtu prodloužit o dalších 30 dní.
-

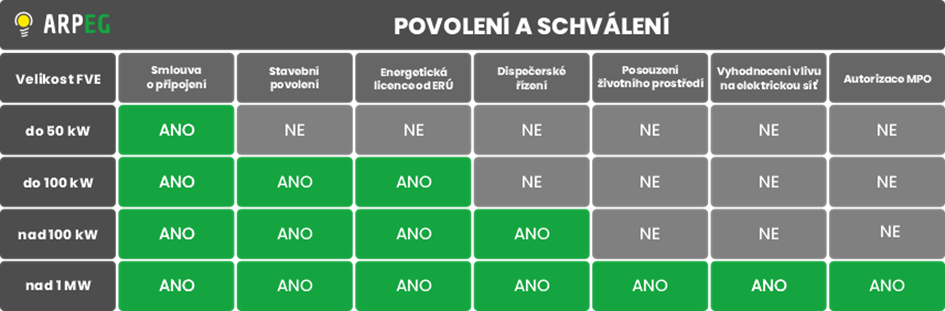

Nad 50 kW už potřebujete licenci
Pokud plánujete FVE s výkonem nad 50 kW, je nutná licence od Energetického regulačního úřadu (ERÚ) – i když neplánujete prodávat přetoky.
-
Dispečerské řízení od 100 kW
Při výkonu 100 kW a více je povinné dispečerské řízení, tedy komunikace s distribuční soustavou přes zařízení RTU. Cena tohoto řešení může být okolo 500 000 Kč, proto se často doporučuje zůstat pod hranicí (např. 99,9 kW).
-
FVE nad 1 MW = komplexní povolovací řízení
U velkých elektráren potřebujete:
- soulad s územním plánem,
- územní rozhodnutí + EIA (posouzení vlivu na životní prostředí),
- autorizaci od Ministerstva průmyslu a obchodu (MPO).
Za autorizaci se platí správní poplatek 10 000 Kč.
✅ Novinky od 1. července 2025
Od 1. 7. 2025 musí každý, kdo dodává elektřinu do sítě, splnit nové povinnosti:
🔌 Samostatný výrobní EAN
Každá FVE s přetoky do sítě musí mít samostatný výrobní EAN kód (oddělený od odběru). Jde o unikátní identifikaci výrobního místa.
⚖️ Odpovědnost za odchylku
Provozovatel musí mít zajištěnou odpovědnost za odchylku – nejčastěji smlouvou s obchodníkem s elektřinou nebo agregátorem flexibility.
👉 Bez těchto náležitostí hrozí sankce nebo odpojení FVE od sítě!
Nejste si jistí, co vaše FVE potřebuje?
Pokud si u ARPEG objednáte FVE, naši odborníci vám rádi pomohou s celým procesem, od návrhu až po realizaci.
V ARPEG máme dlouholeté zkušenosti s instalacemi FVE všech velikostí – od domácích elektráren až po velké průmyslové FVE. Naše služby zahrnují:
* Návrh optimálního řešení pro vaši FVE
* Zorientování se v nové legislativě a požadavcích na FVE
* Vyřízení licence, připojení a dokumentace pro vaši FVE
* Instalaci a uvedení FVE do provozu
Vše dodáme na klíč – rychle, férově a s ohledem na ekologii. Naši odborníci se postarají o to, aby vaše FVE byla navržena a instalována tak, aby splňovala všechny požadavky a normy.
Pokud hledáte spolehlivého partnera pro vaši FVE, kontaktujte nás. Tým ARPEG je připraven vám pomoci.
📞 734 207 207 Ozvěte se nám a společně to rozsvítíme!
Chcete se k tomuto tématu dozvědět více podrobností?
Ozvěte se nám
Rádi Vám pomůžeme zodpovědět veškeré otázky spojené s fotovoltaikou i s tepelnými čerpadly.

Po–Pá: 08:00–17:00
